從采空區到能源新基石:寧東綠科項目的“綠色答卷”
發布日期:2026-06-01 信息來源:青海公司 作者:袁俊勝 字號:[ ]

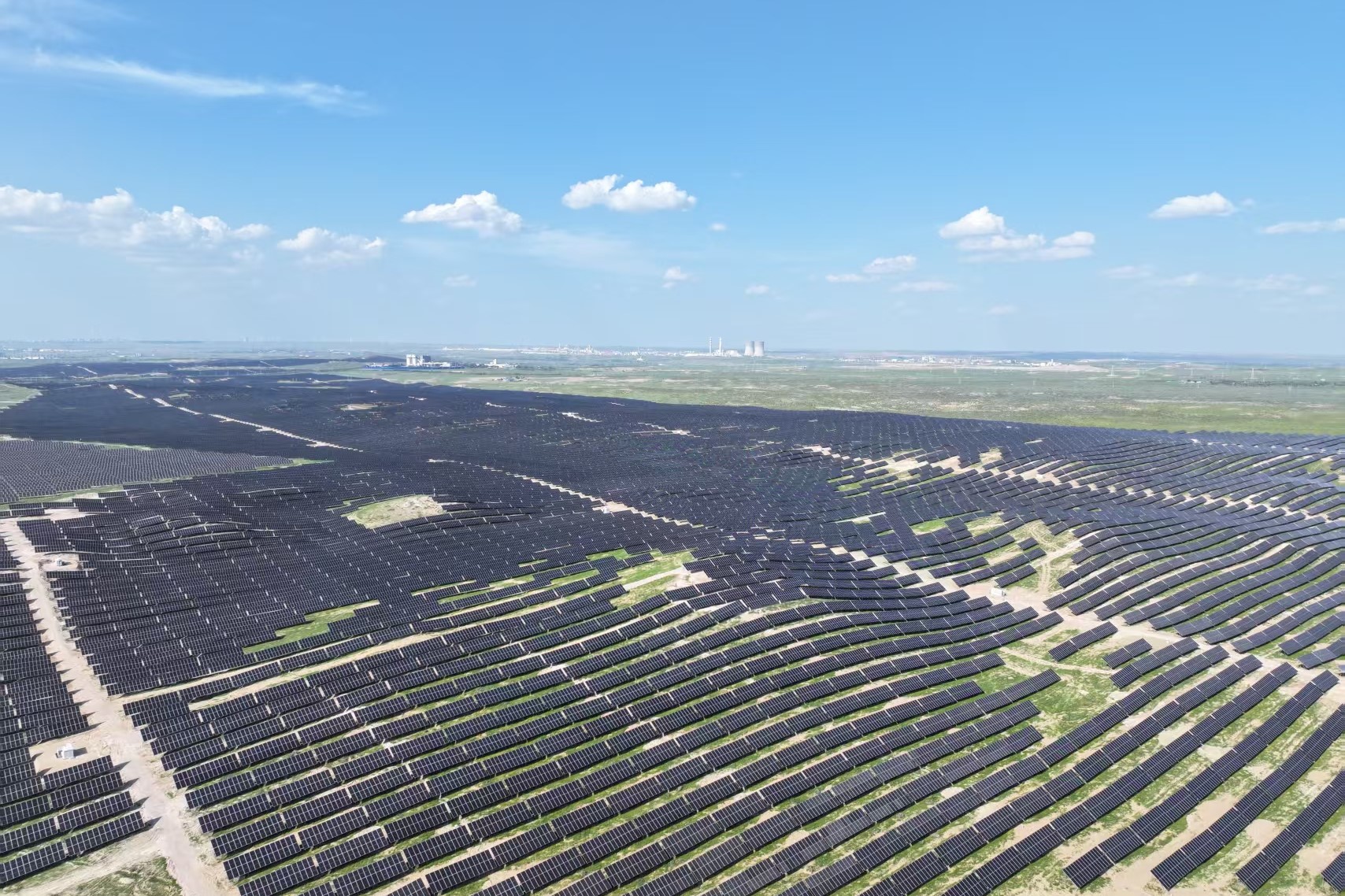

在寧夏寧東能源化工基地腹地,曾因煤礦開采而沉寂的土地,如今被一片“藍色海洋”喚醒。數萬塊光伏板整齊鋪展,如波浪般起伏,將炙熱的陽光轉化為清潔電力,為這片土地注入嶄新的生命力。

在“雙碳”目標指引下,一座由實干與擔當鑄就的綠色能源高地拔地而起。這里,是由青海公司總承包的寧夏寧東綠科新能源有限公司現代煤化工產業綠電園區2024年一期光伏復合項目。2026年5月,項目團隊榮獲“上海電建工人先鋒號”稱號。

與時間賽跑:在鏖戰中起步,在奔跑中調整

作為自治區首批綠電園區光伏項目之一,寧東綠科項目自啟動之初便備受矚目。

項目進場后,面臨多重挑戰:土地手續不完備,螺旋鋼樁供貨不及時,部分地塊無法按期開工;恰逢行業“搶裝潮”,設備物資到貨滯后;外送線路涉及多處鐵路、公路跨越,手續辦理周期極短;集電線路跨度大、接頭多,施工周期長……每一個“攔路虎”若不解決,都將阻礙項目推進。

“沒有退路,只能向前沖。”面對嚴峻形勢,項目部迅速打響攻堅戰。項目統籌抓進度、抓質量、抓安全;物資部門增派人手,統計各隊伍材料需求,合理分配已到貨資源;安排專人赴蘭州辦理鐵路手續,鎖定跨越窗口期;技術人員常駐一線,協調各區域電纜敷設,全力打通集電線路。

在鏖戰中起步,在奔跑中調整。正是這種爭分奪秒的節奏,讓項目順利邁入建設正軌,為如期實現目標奠定了堅實基礎。

安全至上:零事故背后的精細功夫

寧東綠科項目是青海公司承接的最大裝機容量光伏項目,同時包括一座330千伏升壓站和一條33公里外送線路。高峰期超過2000名施工人員、100多臺機械同時作業,施工面廣、風險點多。

項目部在工程部和安環部的指導下,通過人、機、料、法、環全方位管理,強化入場教育、嚴控人員驗證、加強現場巡視、落實安全宣傳,全面推進項目安全標準化建設,壓實安全生產責任制。同時,創新采用“一人一檔”管理模式,將人員信息、體檢報告、入場教育、安全承諾書、崗位風險告知書等資料整合為一冊,有效解決了大規模施工人員精準管控的難題,也為農民工工資代付和進出場管理提供了便利。

正是這種精細化管理,鑄就了項目自始至終“零事故”的堅實屏障。

攻堅克難:九十天連續奮戰的履約擔當

從春末到盛夏,項目管理團隊全員無休。青海公司黨委授予項目“黨員先鋒隊”旗幟,團隊在項目履約中充分發揮戰斗堡壘和先鋒模范作用,作風過硬、協作高效、迎難而上、頑強拼搏,與風沙為伴,與工期競速,以實干攻克施工難點,以創新實現降本創效。

在交叉作業高峰期,項目團隊合理安排工序,制定了多項進度趕工措施:升壓站作業人員兩班倒,白天進行電氣一次設備安裝,夜間開展二次接線和調試試驗;光伏區支架、組件安裝白天進行,電纜敷設、鋪沙蓋磚夜間開展,避免交叉作業;物資管理人員輪流值班,確保所有設備、材料到場后及時完成卸貨及出庫。通過一系列緊鑼密鼓的措施,保障了項目有序、快速推進。

在這九十余天的鏖戰中,許多團隊成員數月未能歸家,他們用默默的堅守護航項目建設,以恪盡職守踐行崗位職責。

青海公司全方位強化項目保障,通過統籌調配各方資源、相關管理人員常態化駐場督導協調、工會按需配發防暑與生活物資等形式,多措并舉護航項目建設平穩有序推進。

精益求精:零故障運行背后的質量堅守

質量是項目的生命線。從設備基礎施工到電氣試驗,從組塔放線到組件安裝,每一個環節都經過嚴格把控。

項目部建立了完善的質量管控體系,對混凝土澆筑、高壓試驗、設備調試、組塔放線等關鍵工序進行旁站監督;升壓站調試試驗、高壓電纜試驗、線路參數測試等重要環節全程由項目部管理人員監管,確保試驗數據真實可靠,完全具備投運條件。

送電前檢查全部由項目部管理人員自行完成——總工、質檢員拿著絕緣測試儀和萬用表檢查電纜相序及接地情況;管理人員帶隊逐臺檢查箱變狀態;安全員負責最終人員清場確認。這種對質量的執著追求,最終換來了項目一次投運成功,并且投運至今始終保持全程零安全事故、零質量隱患、零故障的平穩運行。項目的高效履約獲得了業主和供電主管部門的高度認可,并收到了感謝信和錦旗。

從荒原到“藍海”,從壓力到動力,從不可能到可能——這片土地見證的,不僅是一座綠色電站的誕生,更是一支團隊信念與能力的淬煉。夕陽之下,光伏矩陣泛著金光,猶如鑲嵌在大地上的寶石。在綠色發展的征程上,新的篇章仍在繼續書寫。
