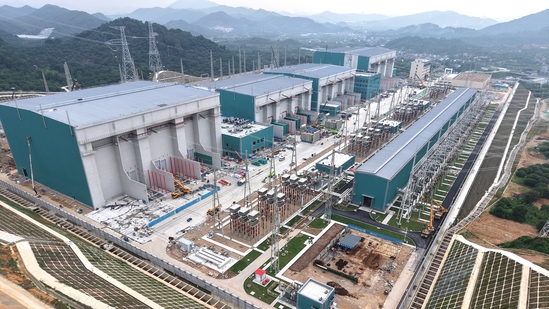

近日,由建筑公司參建的越州±800千伏換流站迎來重大建設節點——極1高端閥廳圓滿完成全部土建施工及驗收工作,正式交付電氣安裝單位。這標志著項目核心功能區域主體施工全部完成,為全站電氣設備安裝、系統調試及如期投運奠定了堅實基礎。 作為特高壓直流輸電工程的“心臟”,極1高端閥廳承擔著電能轉換的關鍵職能,建設標準極高。該閥廳屋面網架最大跨度達89米、提升高度超40米,不僅結構體量龐大,更需滿足高等級抗震設防要求,對施工精度與安全管控提出了嚴苛挑戰。 為確保工程的高質高效推進,項目部堅持技術先行理念,邀請行業專家開展施工方案專項評審,最終確定安全性、穩定性、專業性兼備的“地面拼裝、整體提升”施工方案。施工期間,施工團隊依托專業有限元計算軟件,對網架提升全過程工況進行模擬推演,結合工程實際與設計標準動態優化施工細節。通過運用大型構件液壓同步提升技術、智能計算機同步控制系統,精準把控施工誤差,將整體提升偏差嚴格控制在±5毫米范圍內,圓滿完成大跨度巨型網架精準對位、平穩安裝的施工目標。 面對施工高峰期十余處作業面同步交叉施工、現場協調復雜、工期壓力較大的難題,項目部搭建科學化、常態化的管控體系,實行“日部署、周統籌、月考評”的管理模式。通過每日班前交底壓實崗位責任,每周聯動各參建單位疏通施工難點,每月開展進度考核獎懲,全方位統籌現場資源、規范施工秩序。 驗收交付現場,接收單位對閥廳整體施工質量給予充分肯定,評價工程整體觀感優良、施工工藝精良、質量過硬,充分展現了項目部嚴謹務實的施工作風與精益求精的工匠精神,為后續電氣專業施工創造了優質的作業條件。 ? ? ? |
|||||
|
|
