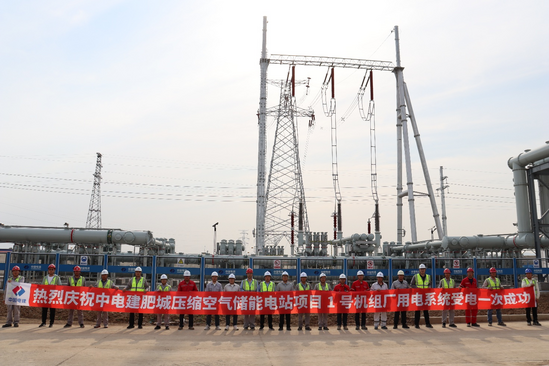

6月12日,監理公司參建的中電建肥城 2×300兆瓦(一期)鹽穴壓縮空氣儲能電站項目迎來關鍵里程碑節點——一號機組廠用電系統受電一次成功。此次受電全過程安全平穩、各項參數指標均符合設計標準,標志著項目正式由安裝施工階段轉入帶電調試階段,為后續機組整套啟動及并網發電奠定了堅實基礎。 本次廠用電受電范圍覆蓋一號機組岱宗至肥城壓儲220千伏架空線、220千伏GIS升壓站、主變、高壓廠用變壓器、10千伏配電室及相關控制保護系統。受電前,監理單位聯合業主、總承包單位、調試、運維及設備廠家組建專項工作組,提前謀劃、周密部署,對受電方案進行了多輪論證與推演,監理部電氣專業工程師提出發電機斷路器(GCB)發電機側220千伏母線斷口密封絕緣隔離、10千伏饋線柜打就地掛禁止送電警示牌等意見,并先后組織完成受電范圍內高壓配電室、變壓器、電纜等設備的多次專項檢查、絕緣測試與保護定值校驗,對全部作業人員開展安全技術交底與操作推演,逐項梳理風險點并制定防控預案,確保受電方案嚴謹可靠。 隨著調度指令正式下達,受電操作按既定方案有序推進,依次完成線路沖擊、變壓器沖擊合閘、帶負荷試驗等核心工序。受電過程中,各崗位人員密切協同、規范操作,全程嚴密監控設備運行狀態與電氣參數。經檢測,所有帶電設備運行平穩,保護裝置動作準確,監控儀表、信號指示均正常無誤,一號機組廠用電系統受電任務圓滿實現一次成功。 中電建肥城2×300兆瓦(一期)鹽穴壓縮空氣儲能電站項目位于山東肥城經濟開發區儲能產業園,是山東省重點能源項目,也是當前壓縮空氣儲能行業中單機組規模領先、技術指標先進的示范工程。其作為支撐新型電力系統的重要基礎設施,項目建成后每年可為電網提供 11.88 億千瓦時清潔電能,具備調峰、調頻、調相、備用、黑啟動等多重電力調控功能,能夠有效平抑風電、光伏等新能源出力波動,提升區域電網消納能力與運行穩定性,對推動地方能源結構轉型、助力 “雙碳” 目標實現具有重要意義。同時,項目將廢棄鹽穴資源轉化為儲能載體,實現了地下空間資源的高效盤活與生態價值再造,為資源型城市綠色轉型提供了創新實踐樣本。 下一步,項目團隊將以此次廠用電受電成功為新起點,穩步推進各系統輔機帶電調試、膨脹發電機組、壓縮機分部試運等后續工作,嚴守安全質量底線,推進工程建設進度,全力保障一號機組按期投產發電,力爭將項目打造成為國內鹽穴壓縮空氣儲能領域的標桿工程。 |
|||||
|
|
